近日,漳州LNG公司收到交通運輸部同意漳州港口岸后石港區隆教作業區1號泊位臨時對外開放的正式批復文件,有效期半年,標志著漳州LNG碼頭已取得靠泊LNG外輪所需的必要合規條件。值得一提的是,漳州LNG接收站項目也是國家管網集團第一個取得臨時開放批復的新建LNG接收站。

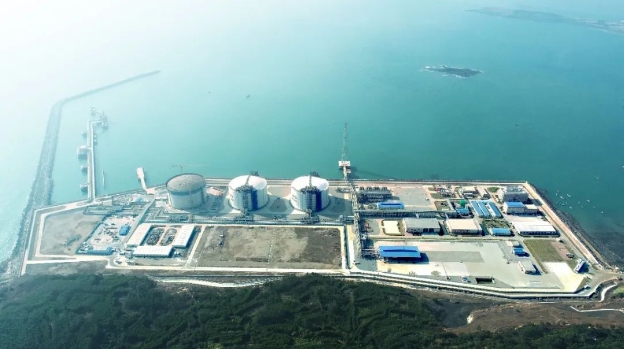

▲漳州LNG項目航拍圖
后石港區隆教作業區1號泊位是15萬噸級LNG船舶專用裝卸泊位,年設計通過能力640萬噸。因漳州LNG項目所在岸線和水域尚未獲得國務院批復,根據國家口岸開放相關法規,必須取得交通運輸部口岸臨時對外開放批復后方可靠泊LNG外輪。后石港區隆教作業區1號泊位臨時開放獲批后將通過專用LNG運輸船進口液化天然氣,服務保障漳州LNG項目試運投產。

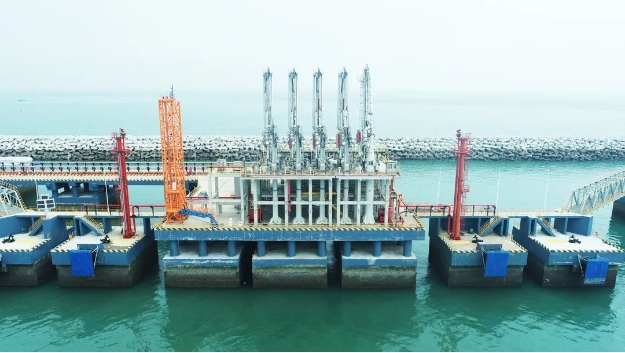

▲項目碼頭
為及時取得交通運輸部口岸臨時對外開放批復,漳州LNG公司結合“清能紅專”黨建品牌建設,成立“碼頭開港先鋒隊”,組織政府協調和合規管理專業能手主動擔當作為、提前統籌謀劃。在福建省口岸辦和漳州市口岸辦的指導下,在漳州市政府、龍海區政府、各級查驗單位(海關、邊檢、海事局)等相關部門的大力支持下,漳州LNG公司提前完成配套查驗設備設施建設等申報前置條件,并于2023年5月啟動口岸臨時對外開放申報,歷時8個月最終取得交通運輸部批復。

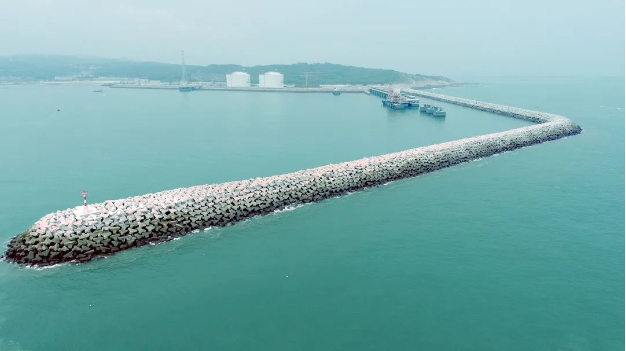

▲項目防波堤
下一步,漳州LNG公司將根據“站線一體化”投產策略,開展試運投產尾項整改,并推進資源方盡職調查和船岸兼容等試運投產準備工作。同時,按要求申請延長項目口岸臨時對外開放的有效期,推進項目岸線和水域擴大開放獲得國務院批復,最終通過驗收并取得口岸正式開放批復,確保LNG外輪靠泊和生產運營合法合規。
漳州LNG項目于2018年9月開工建設,2022年9月主體工程完工并通過項目整體中交驗收檢查,2022年12月項目碼頭工程順利通過竣工驗收。項目一期建設3座16萬立方米LNG儲罐,1座8萬~27萬立方米LNG船舶接卸泊位及相關配套設施,投產后接收能力可達300萬噸LNG/年。
