位置導航: 首頁 → 燃氣資訊 →爭“氣”!漳州LNG首船接卸圓滿成功 |
 |
爭“氣”!漳州LNG首船接卸圓滿成功 |
更新時間:2024/6/4 來源:中國燃氣設備網 [收藏此信息] |

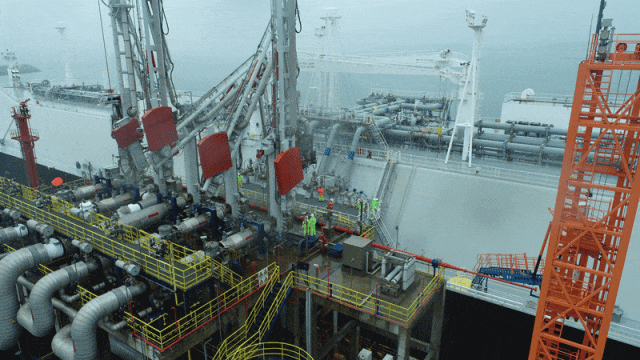

5月26日14時20分,“瑪可瑪”號LNG船順利離泊,標志著LNG管理公司漳州LNG首船接卸圓滿成功。此次接卸歷時123小時,從靠泊到卸料臂連接、船岸通訊連接、測試、管道填充、儲罐預冷、卸料等24項作業程序的各項操作流程有條不紊地按既定方案執行,高質量完成了接卸任務。
漳州LNG接收站是國家儲氣能力建設重點項目,也是今年全國首個投產的新建LNG接收站。LNG管理公司高度重視漳州LNG接收站“首船”接卸,公司黨委書記王曉剛、副總經理仇山珊在“首船”接卸現場靠前指揮,組織本部規劃與工程部、生產部、安全與信息部、黨委辦公室、黨委組織與宣傳部,以及福建應急維修公司和各家LNG接收站前來支援的關同志群策群力,在連日的風雨中戰勝重重困難,科學謀劃、精準執行,確保了首船接卸任務的圓滿完成。
爭分奪秒抓時機
以斗爭精神保障LNG船順利靠泊為接好漳州LNG第一船,LNG管理公司堅決貫徹集團公司”五個堅持”總體方略及“四化”改革理念,充分發揮LNG管理公司作為專業化管理公司的一體化、標準化管理優勢,陸續派駐人員現場駐站跟蹤指導,結合現場需要具體及時抽調各接收站人員協助支援,協同各方細致抓好投產前相關準備工作,確保漳州LNG項目一期一階段安全、合規順利投產。
漳州LNG提前部署制定接卸方案,明確責任分工,按計劃完成碼頭“三件套”測試和碼頭緊急停車系測試,近百名員工堅守崗位,保障接收站平穩運行,各班組、技術人員多次模擬演練、設備調試,確保組織、人員、設備到位,為首船接卸提供重要保障。

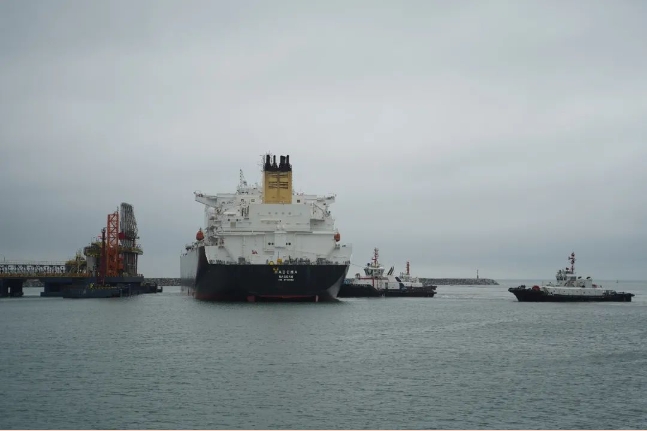

受天氣與海況風浪影響,原計劃5月20日接卸的LNG船推遲靠泊。當晚全體投產保運人員連夜待命,爭分奪秒溝通船舶進港事宜,確保能夠在具備接船條件的情況下第一時間確定接卸方案,抓住時機讓船舶盡早到港。在接到5月21日具備到港條件的指令后,LNG管理公司連夜組織召開緊急會議,對接卸方案再次核實確認。各專業人員分組前往碼頭,對登船梯、測力銷、輔助靠泊激光測距等設備進行最后的檢查,積極溝通海事、引航和港口生產調度部門,在充分研判、密切配合的基礎上,順利于5月21日9時20分引航,11時10分靠泊漳州LNG碼頭,以斗爭精神保障LNG船順利靠泊。
風浪之中爭安全
優化方案為首船接卸提質增效為科學有效應對漳州LNG外輸管道延伸段工程建設滯后問題,保障漳州LNG首船按計劃靠泊及卸料,LNG管理公司組織漳州LNG接收站投產各戰線在保證安全生產條件下,合理對試運投產方案技術路線及計劃安排進行優化及調整,減少漳州LNG首船接卸及投產后現場日蒸發量,減少投產期間放空損耗。
在保證安全生產條件下,LNG管理公司對漳州LNG試運投產方案技術路線及計劃安排進行了進一步的優化及調整,一是優化儲罐建立5米液位后靜置時間,避免卸料管道溫度回升過高,縮短首船接卸時間;二是首船接卸完成后,提前開展2#儲罐天然氣置換工作,切實保障投產后氣相空間容積,有效減緩BOG蒸發導致接收站BOG系統壓力上漲過快;三是有效減少了接收站首船接卸后每日產生BOG量,調整低壓外輸系統、高壓氣化系統投用時間,有效延長先行投產管管容利用時間。
政企聯合敢爭先
群策群力為保障民生再譜新章在首船接卸過程中,LNG管理公司組織各戰線人員精誠協作、群策群力,從人員及物資準備、生產運行、設備維護維保、生產安全管理、應急響應預案等方面科學精準作謀劃、不打折扣抓落實,充分展現了“敢于爭先、善作善成”的國家管網LNG鐵軍風采:一是政企合作水平再上新臺階。漳州LNG積極協調屬地廈門漳州海關、海事、邊檢和口岸辦等部門主動靠前服務,聯合組織多次會議協調船只進港,為首船進港作業開啟綠色通道,同時與氣象服務單位建立溝通機制,第一時間推送天氣預報信息,根據氣象情況及時調整工作方案,尤其是在不利天氣期間,全力落實防滑等要求,確保站內道路交通安全,巡檢路線暢通,為設備安全平穩運行奠定基礎,確保了船舶靠港“零待時”作業,在政府單位的大力支持下,筑牢安全防線,共同服務保障民生;二是抓住投產關鍵時期進一步提升應急能力。以提升應急處置能力為落腳點,開展火災、停電、泄露等應急處置演練,做足應急預案,全面提升響應技能,為首船順利接卸和后續生產運營保駕護航。
首船接卸完成后,漳州LNG一期一階段將正式進入試生產運行期,開啟設備調試、低壓外輸、高壓外輸的嶄新篇章,堅決貫徹“雙碳”核心理念,持續為福建地區輸送清潔能源。 轉自:國家管網LNG公司 |
|
|
|
|
